บทความนี้สรุปเนื้อหาการบรรยายเรื่องความปลอดภัยในห้องปฏิบัติการ ตั้งแต่เหตุผลว่าทำไมเรื่องนี้จึงสำคัญ ผ่านกรณีศึกษาจริงที่จบด้วยการสูญเสีย ไปจนถึงการจำแนกประเภทอันตราย กรอบกฎหมาย และการประเมินความเสี่ยงอย่างเป็นระบบด้วย HIRA พร้อม workshop วิเคราะห์ 3 กรณีตัวอย่างในห้องปฏิบัติการ

⬇ ดาวน์โหลดสไลด์ฉบับเต็ม (PDF) 34 หน้า

1. ทำไมความปลอดภัยจึงสำคัญ

Laboratory Safety title slide

ความปลอดภัยในห้องปฏิบัติการไม่ใช่เรื่องของการทำเอกสารให้ครบ หรือการปฏิบัติตามกฎเพื่อผ่านการตรวจ แต่เป็นเรื่องของการทำให้ทุกคนที่เข้ามาทำงานได้กลับบ้านในสภาพเดิมที่เข้ามา อุบัติเหตุในห้องแล็บหลายครั้งไม่ได้เกิดจากความประมาทร้ายแรง แต่เกิดจากช่องว่างเล็ก ๆ ในการควบคุมความเสี่ยงที่ถูกมองข้ามซ้ำ ๆ จนกลายเป็นความสูญเสียที่ย้อนคืนไม่ได้

2. Memorial Wall: บทเรียนจากเรื่องจริง

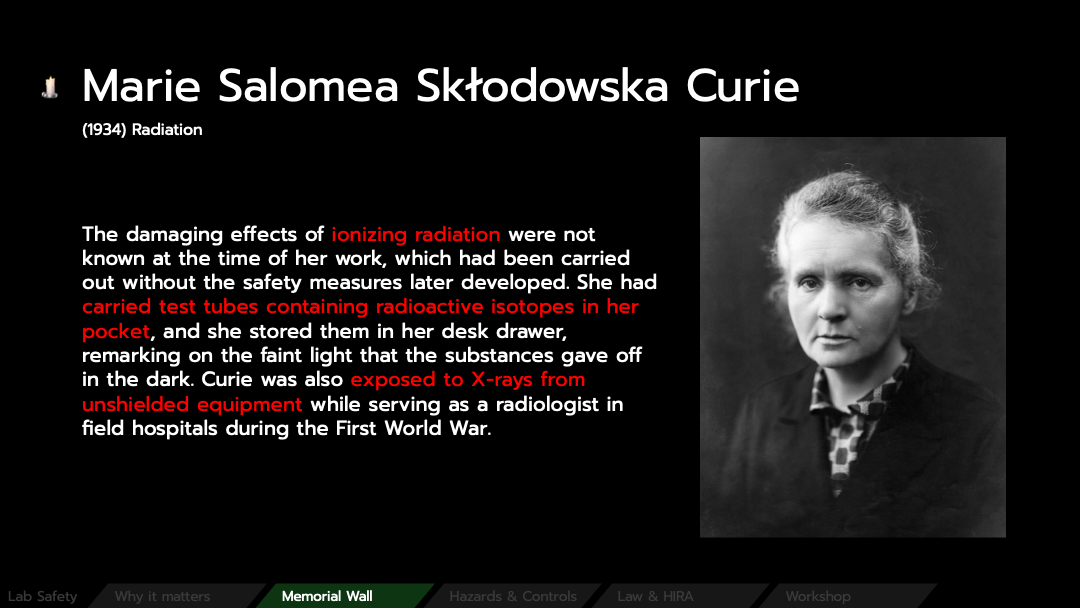

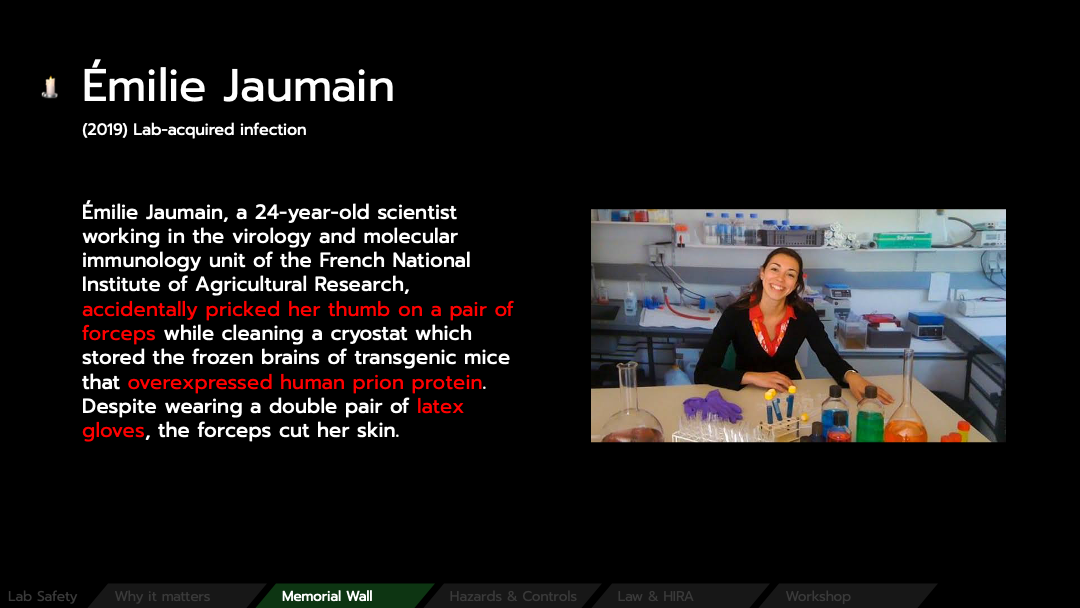

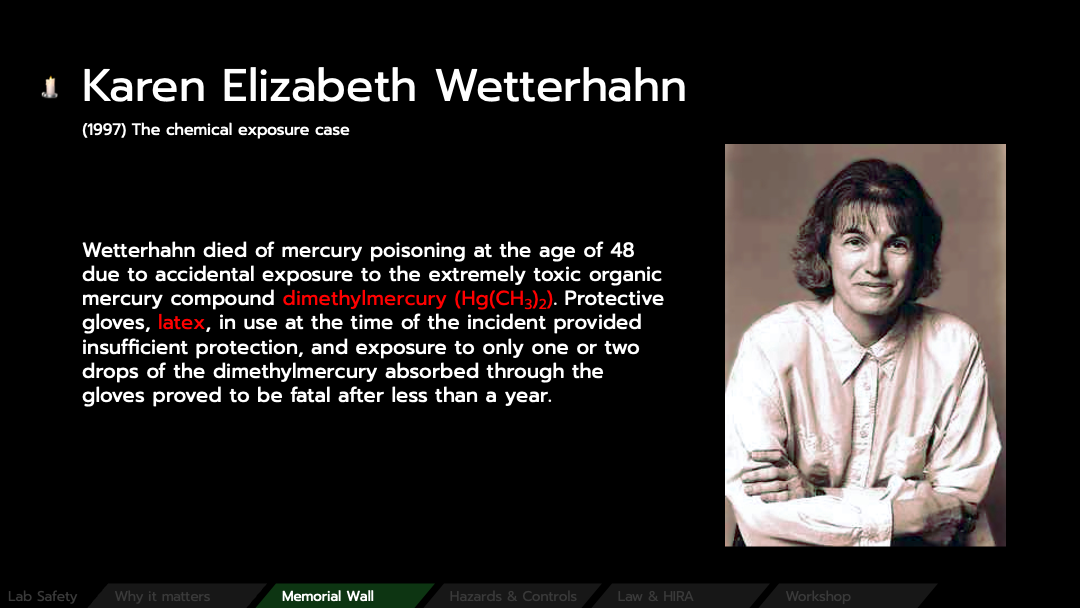

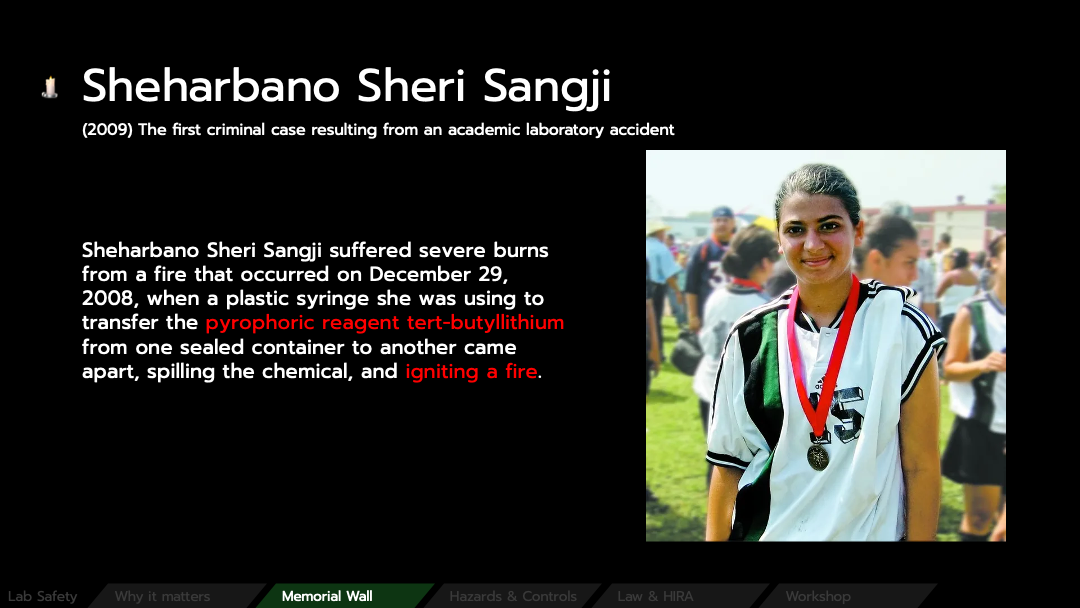

กรณีเหล่านี้คือเรื่องจริงของนักวิทยาศาสตร์ที่ต้องแลกด้วยสุขภาพหรือชีวิต แต่ละกรณีชี้ให้เห็นช่องว่างของการควบคุมความเสี่ยงที่เราเรียนรู้ได้ และต้องไม่ปล่อยให้เกิดซ้ำ

บทเรียนร่วมกัน: ทุกกรณีมีจุดที่ "การควบคุมความเสี่ยงที่เหมาะสม" สามารถป้องกันได้ ตั้งแต่การเลือก PPE ที่ถูกต้อง (ถุงมือ latex ไม่กันสารบางชนิด) ไปจนถึงการมี engineering control และ SOP ที่รัดกุม

3. ประเภทของอันตรายและการควบคุม

อันตรายในห้องปฏิบัติการแบ่งได้เป็นหลายหมวด แต่ละหมวดมีแหล่งกำเนิดและแนวทางควบคุมที่ต่างกัน:

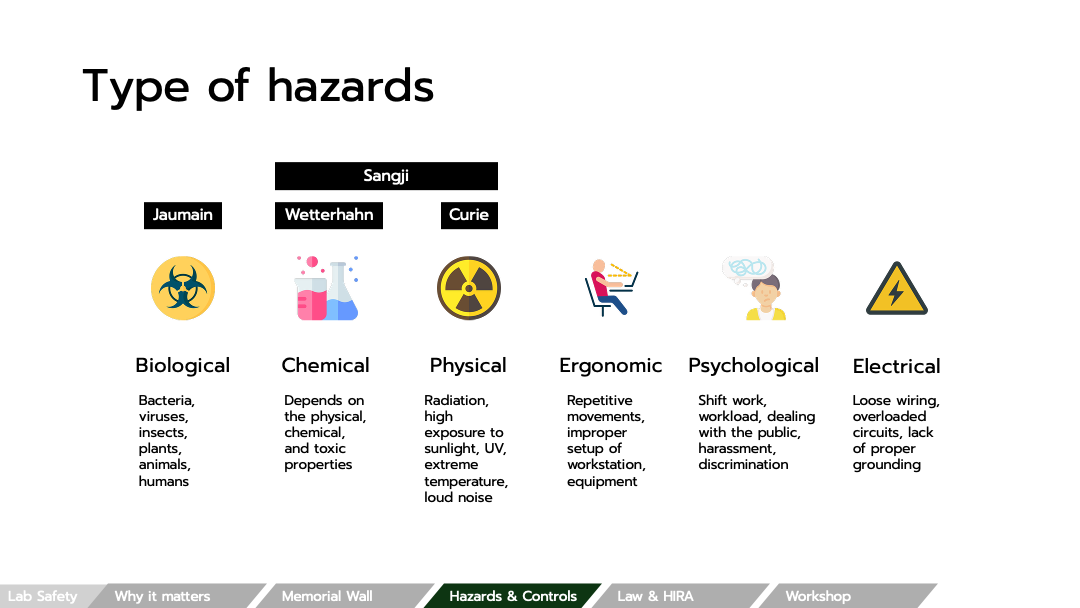

Six categories of laboratory hazards
6 หมวดหลักของอันตรายในห้องปฏิบัติการ

หลักการควบคุมยึดตาม hierarchy of controls โดยเรียงลำดับความมีประสิทธิภาพจากมากไปน้อย:
Elimination → Substitution → Engineering controls → Administrative controls → PPE
ยิ่งควบคุมได้ที่ต้นทาง (กำจัดหรือทดแทนอันตราย) ยิ่งได้ผลกว่าการพึ่งพา PPE ที่ปลายทาง

4. กฎหมายและมาตรฐาน

การจัดการความปลอดภัยในห้องปฏิบัติการมีทั้งมาตรฐานระดับชาติและนานาชาติรองรับ พร้อมกฎหมายและกลไกบังคับใช้ที่กำหนดหน้าที่ของผู้ปฏิบัติงานและองค์กร

Law and enforcement overview
ตัวอย่าง กฎหมายและการบังคับใช้ที่เกี่ยวข้องกับความปลอดภัยในห้องปฏิบัติการ

5. HIRA: การประเมินความเสี่ยง

HIRA (Hazard Identification and Risk Assessment) คือกระบวนการชี้บ่งอันตรายและประเมินความเสี่ยงอย่างเป็นระบบ ครอบคลุมทั้งงานประจำและไม่ประจำ รวมถึงคนภายนอกและปัจจัยมนุษย์ โดยประเมินจากสององค์ประกอบหลัก:

นำทั้งสองค่ามาประกอบกันใน risk assessment matrix ขนาด 3×3 แล้วจัดระดับความเสี่ยงออกเป็น 5 ระดับ ตั้งแต่ "เล็กน้อย" ไปจนถึง "ไม่อาจยอมรับได้" พร้อมแนวทางจัดการที่แตกต่างกันตามระดับ

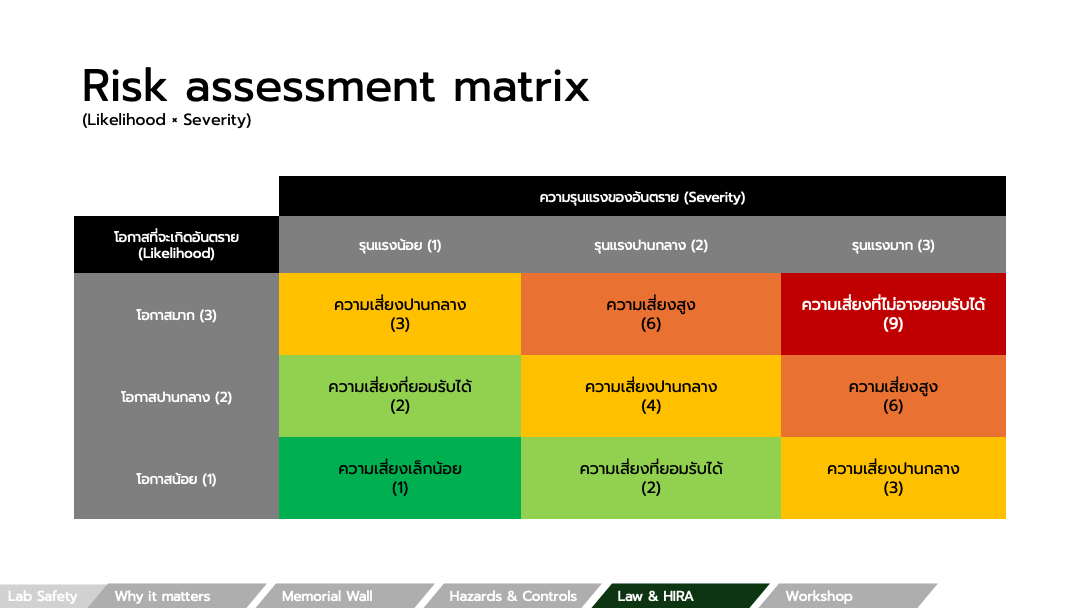

3x3 risk assessment matrix
Risk assessment matrix (Likelihood × Severity) → 5 ระดับความเสี่ยง
ข้อควรระวังเรื่อง Severity: เมื่ออันตรายเข้าข่ายหลายหมวด ให้เลือกระดับสูงสุดเป็นความรุนแรงสุดท้าย เช่น สารเคมีระคายเคืองเล็กน้อย = ระดับ 1 แต่ถ้าเป็นสารก่อมะเร็ง = ระดับ 3 ทันที นอกจากนี้ Severity ไม่ได้เป็นเพียงคุณสมบัติของ Hazard แต่ต้องคำนึงถึงลักษณะของ Consequence ที่เกิดขึ้นจริงด้วย

6. Workshop: วิเคราะห์ 3 กรณีตัวอย่าง

Workshop ต่อไปนี้ให้ลองประเมินความเสี่ยงจากงานจริงในห้องปฏิบัติการ 3 กรณี โดยพิจารณา hazard, likelihood, severity แล้วออกแบบ controls ตาม hierarchy

Case 1: Pipetting infectious sample

สถานการณ์: ดูดตัวอย่างที่มีเชื้อ E. coli O157:H7 (EHEC) ในตู้ BSC Class II ภายใน BSL-2 lab ด้วยไมโครปิเปต 100–1000 µL ผู้ปฏิบัติ 1 คน ทำ 3–4 ชม./วัน

Hazard:

🔽 See the answer 🔼 Hide the answer

ชีวภาพ (เชื้อโรค Risk Group 2) · โอกาสรับสัมผัสจาก aerosol, splash, sharps, surface contamination

Controls:

🔽 See the answer 🔼 Hide the answer
  • Elimination/Substitution: ใช้สายพันธุ์ attenuated/non-pathogenic เมื่อทำได้
  • Engineering: BSC Class II (ไม่ใช่ chemical fume hood), aerosol-resistant filter tip, ทิ้งของเหลวลง waste ที่มี disinfectant
  • Administrative: SOP, biosafety training, ห้ามดูดตัวอย่างด้วยปาก, decontaminate BSC ก่อน/หลังใช้
  • PPE: ถุงมือ nitrile, lab coat กระดุมหน้า, safety glasses

Case 2: Preparing methanol solution

สถานการณ์: เตรียม methanol 50% ปริมาณ 100 mL สำหรับ mobile phase ของ HPLC ใน fume hood ความถี่ 2–3 ครั้ง/สัปดาห์

Hazard:

🔽 See the answer 🔼 Hide the answer

เคมี: กดประสาทส่วนกลาง + ทำลายเส้นประสาทตา (ตาบอด), ติดไฟง่าย (flash point 11°C), ดูดซึมทางผิวหนัง

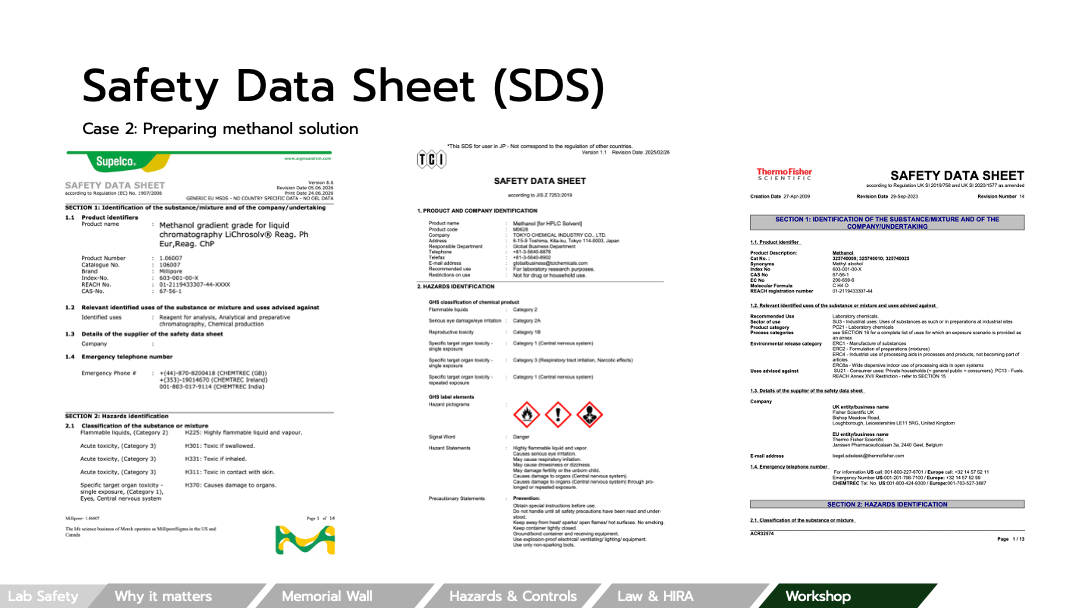

Safety Data Sheet example
Safety Data Sheet (SDS): แหล่งข้อมูลอันตรายและการจัดการสารเคมีที่ต้องอ่านก่อนทำงาน

Controls:

🔽 See the answer 🔼 Hide the answer
  • Elimination: ใช้ pre-mixed mobile phase จาก supplier ถ้าทำได้
  • Substitution: บาง assay เปลี่ยนเป็น acetonitrile/water ได้ (พิษน้อยกว่าแต่แพงกว่า และยังต้องพิจารณาความเสี่ยงจาก HCN)
  • Engineering: fume hood ที่ certified, secondary containment, bonding & grounding, แยก flammable cabinet
  • Administrative: SOP, no eating/drinking, buddy system, จำกัดปริมาณบนโต๊ะ
  • PPE: ถุงมือ nitrile (latex ทะลุ, ดูกรณี Wetterhahn), safety glasses/goggles, lab coat 100% cotton

Case 3: Changing gas cylinder

สถานการณ์: เปลี่ยนถัง He carrier gas สำหรับ GC-MS ขนาด 47L ที่ 2000 psi ในห้องเครื่องมือ ~30 m² มีระบายอากาศ ความถี่ 1 ครั้ง/เดือน ผู้ปฏิบัติ 1 คน

Hazards:

🔽 See the answer 🔼 Hide the answer

กายภาพ (ถังหนัก ~70 kg / valve หักแล้วถังพุ่งเหมือนจรวด), ความดัน (2000 psi), ขาดออกซิเจน (He ดันออกซิเจนออกจากห้อง), เสียงดัง

Controls:

🔽 See the answer 🔼 Hide the answer
  • Elimination: ใช้ระบบ centralized gas + pipeline (ถังอยู่นอกอาคาร)
  • Substitution: เปลี่ยน He เป็น H₂ generator (ไม่ต้องมีถัง แต่เพิ่ม fire risk ต้องชั่งน้ำหนัก)
  • Engineering: chain/strap ยึดถังถาวร, regulator ที่เหมาะกับก๊าซ, leak detector, O₂ monitor, exhaust ventilation, cart มี wheel lock
  • Administrative: SOP ละเอียดทุกขั้น (close valve → vent → loosen regulator → … → end process), buddy system, ตรวจ leak ด้วย soap solution ทุกครั้ง, checklist ก่อนเริ่ม
  • PPE: steel-toe boots
Summary — ทำบ่อย ≠ เสี่ยงมาก: เทียบ Case 1 กับ Case 3 จะเห็นว่า Case 1 ทำทุกวันแต่ controls ครบ จึงเสี่ยงน้อย ส่วน Case 3 ทำเดือนละครั้งแต่ controls ขาดเยอะ จึงเสี่ยงสูง · สารอันตรายระดับสูงพิเศษ (เช่น methanol, H₂) ให้ severity = 3 อัตโนมัติ · Hazard เดียวกันให้ severity ต่างกันได้ ขึ้นกับ pathway และปริมาณ
"Safety is not about protecting the laboratory. Safety is about making sure everyone goes home in the same condition they arrived."

— Anonymous
